W praktyce patrzę na to tak: odkopanie ścian fundamentowych i wykonanie izolacji to nie jest zwykła kosmetyka, tylko robota, która bardzo łatwo wchodzi w obszar prawa budowlanego. Najczęściej decyduje nie sam fakt kopania przy domu, ale skala ingerencji, typ obiektu i to, czy prace dotyczą elementów konstrukcyjnych albo budynku objętego dodatkowymi ograniczeniami. Poniżej rozpisuję, kiedy wystarczy zgłoszenie, kiedy potrzebne jest pozwolenie i jak przygotować się do robót, żeby nie zatrzymał ich urząd.
Najkrócej rzecz ujmując, formalności zależą od skali ingerencji i rodzaju budynku
- Przy odkopaniu i izolacji fundamentów zwykle nie chodzi o zwykłą konserwację, tylko o roboty budowlane.
- W wielu przypadkach wystarczy zgłoszenie robót, a nie pełne pozwolenie.
- Pozwolenie pojawia się częściej przy zabytkach, ochronie środowiska, zwiększeniu obszaru oddziaływania albo większej ingerencji w konstrukcję.
- Samo zgłoszenie jest bezpłatne, a urząd ma co do zasady 21 dni na sprzeciw.
- Jeśli potrzebne jest pozwolenie, procedura jest dłuższa i zwykle trwa do 65 dni.
- Przy błędnej kwalifikacji prac ryzykujesz wstrzymanie robót i konieczność legalizacji.
Kiedy odkopanie fundamentów staje się robotami budowlanymi
Prawo budowlane w art. 3 pkt 8 definiuje remont jako wykonywanie w istniejącym obiekcie budowlanym robót polegających na odtworzeniu stanu pierwotnego. I tu jest pierwszy ważny haczyk: jeśli trzeba odkopać fundament, oczyścić ścianę, uzupełnić ubytki, położyć nową hydroizolację i docieplenie, to zwykle nie mówimy już o drobnej konserwacji, tylko o robocie budowlanej. Ja zawsze zaczynam od pytania, czy prace odtwarzają stan pierwotny, czy już zmieniają konstrukcję albo sposób pracy przegrody.
W przypadku fundamentów sprawa jest jeszcze bardziej wrażliwa, bo to element nośny. Sama izolacja pionowa i termiczna najczęściej nie zmienia parametrów budynku, ale odkopywanie ścian fundamentowych wymaga ostrożności, bo odsłaniasz część konstrukcji, która normalnie pracuje pod naporem gruntu. Jeśli przy okazji wychodzą pęknięcia, osiadanie albo potrzeba podbicia fundamentów, zakres prac robi się poważniejszy i przestaje być prostym remontem.
To prowadzi do najważniejszego pytania: czy w takim razie trzeba od razu biec po pozwolenie, czy w wielu przypadkach wystarczy zgłoszenie.
W większości przypadków wystarczy zgłoszenie
Przy typowej izolacji istniejącego budynku najczęściej mówimy o zgłoszeniu robót budowlanych. Tak działa konstrukcja Prawa budowlanego: część prac jest zwolniona z pozwolenia, ale nadal wymaga poinformowania urzędu. W praktyce dotyczy to właśnie wielu remontów przegród zewnętrznych i elementów konstrukcyjnych budynków, których budowa normalnie wymaga pozwolenia.
| Rodzaj sytuacji | Zwykle potrzebna formalność | Co to oznacza w praktyce |
|---|---|---|
| Typowy budynek mieszkalny, odkopanie i ponowna izolacja fundamentów | zgłoszenie robót | składasz formularz i czekasz 21 dni na ewentualny sprzeciw |
| Budynek jednorodzinny, gdy roboty dotyczą przegród zewnętrznych lub elementów konstrukcyjnych | zgłoszenie z projektem | projektant opisuje zakres i sposób wykonania robót |
| Obiekt wpisany do rejestru zabytków, większa ingerencja w konstrukcję albo zwiększenie obszaru oddziaływania | pozwolenie na budowę | wchodzi pełna procedura urzędowa i dłuższy czas oczekiwania |
| Drobna konserwacja bez odkopywania i bez naruszenia konstrukcji | czasem bez formalności | to już nie jest pełna izolacja fundamentów, tylko bieżące utrzymanie |
Zgłoszenie składa się przed rozpoczęciem robót. Urząd ma co do zasady 21 dni na wniesienie sprzeciwu; jeśli tego nie zrobi, można ruszać. Sama usługa jest bezpłatna, a jeśli działasz przez pełnomocnika, dochodzi 17 zł opłaty skarbowej za pełnomocnictwo. Z punktu widzenia inwestora to ważne, bo przy dobrze przygotowanym zgłoszeniu formalności nie są szczególnie ciężkie.
Do zgłoszenia warto zwykle dołączyć opis zakresu robót, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane, a przy bardziej złożonych pracach także szkice, rysunki albo projekt. Jeśli urząd uzna, że zakres robót jednak wymaga pozwolenia, wniesie sprzeciw, więc lepiej od początku opisać inwestycję uczciwie niż próbować ją zaniżać w dokumentach.
Skoro wiemy już, kiedy zgłoszenie wystarczy, pora przejść do sytuacji, w których formalności rosną i trzeba przygotować się na pełną procedurę.
Kiedy bez pozwolenia się nie obejdzie
Pozwolenie na budowę nie jest potrzebne przy każdym odkopywaniu fundamentów, ale są sytuacje, w których staje się konieczne albo praktycznie bezpieczniejsze od zgłoszenia. Najczęściej problem pojawia się wtedy, gdy roboty nie są już tylko odtworzeniem izolacji, lecz zaczynają wpływać na konstrukcję budynku, jego parametry albo obszar oddziaływania. Ten ostatni termin oznacza teren, na który obiekt narzuca ograniczenia w zabudowie i zagospodarowaniu.Najmocniejszy sygnał ostrzegawczy to obiekt wpisany do rejestru zabytków. W takim przypadku sam fakt, że chcesz odkopać fundamenty i wykonać izolację, może wymagać dodatkowych uzgodnień konserwatorskich, a przy części robót także pełnego pozwolenia. W praktyce nie warto tego zgadywać na własną rękę, bo budynki zabytkowe są traktowane znacznie ostrzej niż zwykłe domy czy kamienice.
Drugą grupą przypadków są roboty, które zmieniają konstrukcję bardziej niż zwykły remont. Jeśli trzeba podbijać fundamenty, wzmacniać ławy, zmieniać sposób przenoszenia obciążeń albo rozszerzać zakres na przebudowę ścian fundamentowych, wchodzisz już w teren, gdzie sama izolacja przestaje być głównym tematem. Wtedy pozwolenie na budowę jest często bezpieczniejszą ścieżką niż próba upychania wszystkiego w zwykłym zgłoszeniu.
Na decyzję wpływa też ochrona środowiska. Jeżeli inwestycja wymaga oceny oddziaływania na środowisko albo na obszar Natura 2000, pozwolenie jest obowiązkowe niezależnie od tego, że sam zakres robót wydaje się niewielki. Dlatego przed startem trzeba sprawdzić nie tylko sam budynek, ale też jego otoczenie i status prawny działki.
Przy pełnym pozwoleniu urząd powinien wydać decyzję bez zbędnej zwłoki, zwykle w terminie do 65 dni. Jeśli w grę wchodzi zabytek, dochodzą też osobne opłaty i uzgodnienia, które potrafią wydłużyć całą ścieżkę. To jest właśnie moment, w którym technologia i prawo muszą iść razem, a nie osobno.

Jak bezpiecznie prowadzić odkopanie i izolację fundamentów
Ja patrzę na ten etap bardzo praktycznie: nawet jeśli formalności są już załatwione, źle wykonany wykop może zniweczyć cały remont. Największy błąd to odkopać wszystko naraz. Przy fundamentach lepiej pracować odcinkami, zasypywać i zagęszczać jeden fragment, a dopiero potem przechodzić do następnego. To ogranicza ryzyko osiadania i niepotrzebnego rozluźnienia gruntu przy ścianie.
Przeczytaj również: Podatek od nieruchomości 2026: Jak zapłacić przelewem krok po kroku?
Hydroizolacja, termoizolacja i drenaż nie są tym samym

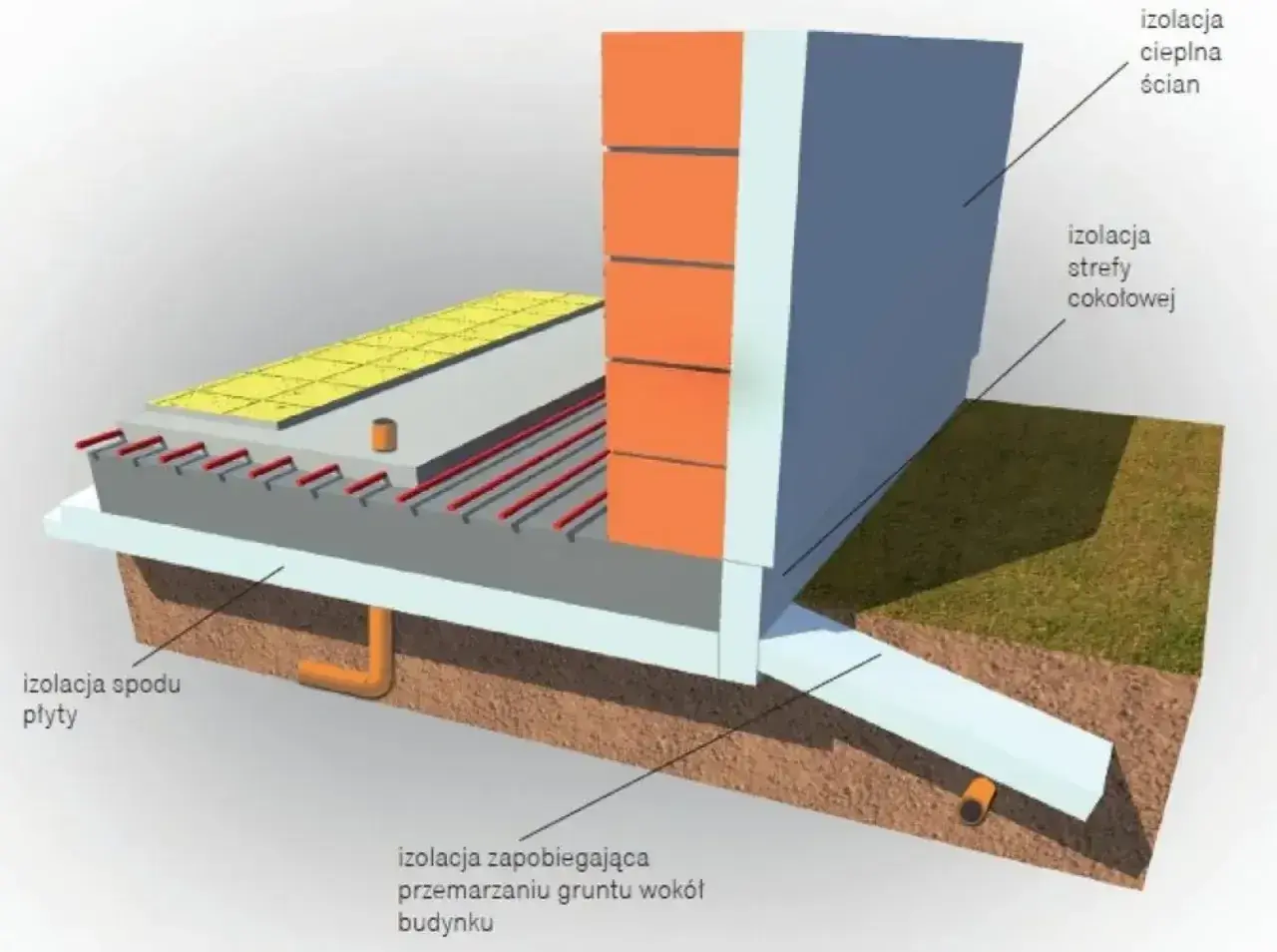

Hydroizolacja pionowa chroni fundament przed wilgocią i wodą z gruntu. Termoizolacja ogranicza straty ciepła i zabezpiecza warstwę przeciwwodną przed uszkodzeniem mechanicznym. Drenaż opaskowy odprowadza wodę z okolic ściany, ale nie zawsze jest potrzebny. Jeśli grunt długo trzyma wodę albo teren słabo odprowadza opady, drenaż ma sens. Jeśli problemem jest tylko stara, nieszczelna izolacja, czasem wystarczy sam dobrze dobrany układ warstw.
W praktyce izolacja fundamentów zwykle składa się z kilku kroków: oczyszczenia ściany, naprawy ubytków, gruntowania, wykonania hydroizolacji, dołożenia warstwy ochronnej i ewentualnie docieplenia. Przy części podziemnej często stosuje się XPS, czyli polistyren ekstrudowany odporny na wilgoć, bo lepiej znosi pracę w gruncie niż materiały, które łatwo chłoną wodę.
- Odsłoń fundament odcinkami i zabezpiecz ścianę przed osuwaniem się gruntu.
- Oceń stan muru, spoin i ewentualnych rys.
- Usuń stare, słabe warstwy i przygotuj podłoże.
- Wykonaj hydroizolację dopasowaną do warunków wilgotnościowych.
- Dodaj ocieplenie i warstwę ochronną przed zasypaniem.
- Zasyp wykop warstwami, z kontrolą zagęszczenia.
Jeśli mur jest stary, z cegły, kamienia albo ma ślady wcześniejszych napraw, bez opinii konstruktora nie zaczynam samowolnie odkopywania. Jedna rzecz to wilgoć, a zupełnie inna stabilność ściany. Dobrze wykonana izolacja ma chronić dom przez lata, ale tylko wtedy, gdy nie osłabisz go już na etapie robót ziemnych.
Od tego miejsca łatwo przejść do błędów, które najczęściej psują całą inwestycję, choć na papierze wszystko wyglądało poprawnie.
Najczęstsze błędy, które później kosztują najwięcej
- Odkopywanie wszystkich ścian jednocześnie - to ryzykowne dla statyki budynku i często kończy się dodatkowym osiadaniem.
- Zła kwalifikacja robót - inwestor uznaje, że to tylko naprawa, a formalnie wchodzi już remont albo przebudowa.
- Brak projektu przy pracach konstrukcyjnych - szczególnie przy starych domach i kamienicach to oszczędność tylko pozorna.
- Nieodpowiedni materiał w gruncie - zwykła płyta termoizolacyjna nie zawsze nadaje się do warunków wilgotnych.
- Liczenie, że sama izolacja załatwi problem wody - jeśli grunt stoi w wodzie, trzeba analizować także odwodnienie i spadki terenu.
- Zasypanie bez kontroli warstw - uszkodzona hydroizolacja i źle zagęszczony grunt potrafią wrócić po pierwszej zimie.
- Pomijanie instalacji w gruncie - przy odkopywaniu łatwo uszkodzić przyłącza, których wcześniej nie widać.
Te błędy rzadko wyglądają groźnie na początku. Problem wychodzi zwykle po miesiącach: mokre ściany, zimna piwnica, pęknięcia tynku albo znów przeciek po intensywnym deszczu. Dlatego ja wolę poświęcić chwilę na sprawdzenie formalności i technologii, niż później poprawiać roboty drugi raz.
Żeby zamknąć temat rozsądnie, zostaje jeszcze kilka rzeczy do sprawdzenia przed wejściem koparki na działkę.
Co sprawdzić przed startem, żeby urząd i wykonawca nie zatrzymali robót
Zanim ruszy kopanie, sprawdziłabym cztery rzeczy. Po pierwsze, status budynku: zwykły dom, budynek jednorodzinny, kamienica, obiekt zabytkowy czy coś z dodatkowymi ograniczeniami. Po drugie, zakres prac: sama izolacja, czy już naprawa konstrukcji, przebudowa albo podbicie fundamentów. Po trzecie, dokumenty: prawo do dysponowania nieruchomością, opis robót, projekt, jeśli jest wymagany. Po czwarte, otoczenie budynku, czyli odległość od granicy, przyłącza i warunki gruntowo-wodne.
Warto też od razu ustalić z wykonawcą, kto odpowiada za zabezpieczenie wykopu, jak będą prowadzone odcinki prac i czy na miejscu będzie ktoś z uprawnieniami, jeśli pojawi się temat konstrukcji. Przy starych budynkach dobra ekipa nie obiecuje cudów bez oględzin. Zamiast tego robi rzecz prostszą, ale dużo mądrzejszą: najpierw ocenia, potem kopie.
Jeśli pilnujesz tych dwóch rzeczy, o których najłatwiej zapomnieć - stabilności wykopu i dokumentacji zdjęciowej przed zasypaniem - masz dużo większą szansę, że izolacja fundamentów naprawdę zadziała. A dobrze wykonana robota pod ziemią daje efekt, który widać nie od razu, tylko przez kolejne sezony grzewcze i kolejne mokre jesienie.
