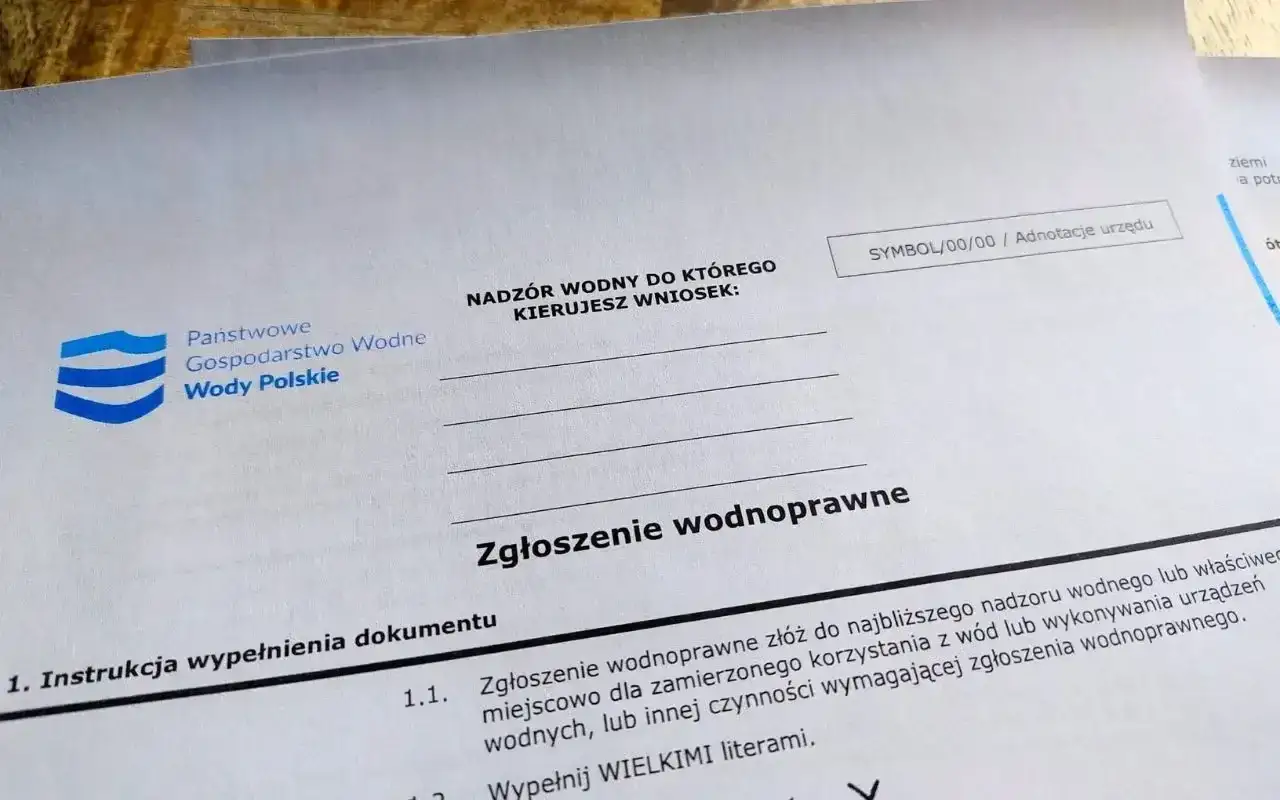

Przy inwestycjach związanych z wodą najdroższe bywają nie materiały, lecz błędy formalne: źle dobrana zgoda, brak operatu albo pominięcie wpływu na sąsiednie grunty. W praktyce chodzi o pozwolenie wodnoprawne, które pojawia się przy studni, pomostach, odwodnieniu działki, odprowadzaniu deszczówki czy pracach w pobliżu cieku albo rowu. Poniżej porządkuję temat tak, żeby dało się od razu ocenić, czy twój projekt wymaga dodatkowej decyzji, co przygotować i ile czasu realnie na to zarezerwować.
Najważniejsze informacje w skrócie
- Wniosek składa się do właściwej jednostki Wód Polskich, a nie do standardowego wydziału budownictwa.
- Najczęściej problem pojawia się przy studniach, deszczówce, odwodnieniu wykopów, stawach, pomostach, nabrzeżach i pracach przy ciekach.
- Standardowa opłata za decyzję to 330,07 zł, a za pełnomocnictwo 17 zł.
- Urzędowy termin to zwykle miesiąc, a w trudniejszych sprawach do 2 miesięcy, choć w praktyce postępowanie bywa dłuższe.
- Dokument jest wydawany na czas określony, zwykle do 30 lat, ale dla części decyzji obowiązują krótsze limity.
- Sam dokument nie daje prawa do gruntu ani nie zastępuje pozwolenia na budowę.
Kiedy pozwolenie wodnoprawne jest potrzebne na działce
Najprościej mówiąc: wtedy, gdy planowana inwestycja dotyka wód, urządzeń wodnych albo może zmienić sposób ich wykorzystania. W praktyce nie chodzi wyłącznie o duże przedsięwzięcia. Dla właściciela działki równie ważne bywają mniejsze rzeczy, takie jak odprowadzenie deszczówki, wykonanie stawu, przebudowa przepustu czy odwodnienie wykopu pod fundamenty.
Ja zwykle zaczynam od pytania, czy roboty będą miały wpływ tylko na samą parcelę, czy wyjdą poza jej granice. Jeśli oddziaływanie obejmuje rów, ciek, wody podziemne, sąsiednią nieruchomość albo strefę powodziową, formalności robią się dużo poważniejsze. To właśnie tu najczęściej pojawia się wodnoprawna zgoda, a czasem zamiast niej wystarcza jedynie zgłoszenie.
| Sytuacja na działce | Co zwykle jest potrzebne | Dlaczego to ważne |
|---|---|---|
| Odprowadzanie deszczówki do rowu, cieku, zbiornika albo urządzenia wodnego | Najczęściej decyzja wodna | Liczy się skala spływu, sposób odprowadzenia i wpływ na odbiornik |
| Odwodnienie wykopu, trwałe obniżenie poziomu wód gruntowych, osuszanie terenu | Często decyzja wodna | To może zmieniać stosunki wodne także poza granicą działki |
| Pomost, molo, nabrzeże, stałe urządzenie w wodzie | Co do zasady decyzja wodna | W grę wchodzi ingerencja w akwen i jego użytkowanie |
| Roboty mieszczące się w katalogu prostszych czynności | Czasem wystarcza zgłoszenie | Rozstrzyga skala, lokalizacja i parametry robót |
| Prace bez wpływu na wody i urządzenia wodne | Zwykle brak dodatkowej procedury | Warto to mimo wszystko potwierdzić przed startem robót |
W działkach przy wodzie to właśnie deszczówka i odwodnienie najczęściej zaskakują inwestora, bo na papierze wyglądają jak detal techniczny, a w praktyce uruchamiają całą procedurę. Z tego powodu następny krok to nie projekt domu, tylko sprawdzenie, jak przygotować dokumenty i czy teren nie wymaga dodatkowych uzgodnień.
Jak przygotować wniosek, żeby nie wracał do poprawy
W praktyce najwięcej czasu oszczędza mi dobrze zrobiony operat. To nie jest ozdobny załącznik, tylko techniczne uzasadnienie całego zamierzenia: co ma powstać, gdzie, w jaki sposób, jaki będzie wpływ na wodę i jak zabezpieczono interesy osób trzecich. Jeśli operat jest zrobiony pobieżnie, urząd zazwyczaj szybko to wychwyci.
Operat, czyli centrum całej sprawy
Operat opisuje planowaną inwestycję zarówno od strony technicznej, jak i formalnej. Powinien zawierać m.in. lokalizację, parametry urządzeń, wpływ na wody powierzchniowe i podziemne, sposób postępowania przy awarii oraz opis oddziaływania na otoczenie. W sprawach budowlanych ważne są też mapy z zaznaczonym zasięgiem oddziaływania, bo bez nich trudno ocenić, kogo postępowanie obejmie.
Dokumenty, które najczęściej trzeba dołączyć
- opis planowanych robót lub sposobu korzystania z wód;
- mapę sytuacyjno-wysokościową albo inną mapę z czytelnym zaznaczeniem lokalizacji;
- wypis i wyrys z miejscowego planu albo decyzję o warunkach zabudowy, jeśli planu nie ma;
- decyzję środowiskową, gdy inwestycja tego wymaga;
- wypisy z rejestru gruntów dla nieruchomości w zasięgu oddziaływania;
- dowód opłaty oraz pełnomocnictwo, jeśli ktoś działa w twoim imieniu.
Przeczytaj również: Dom 220 m2 - Ile kosztuje budowa? Pełny kosztorys i porady
Kiedy dochodzą dodatkowe załączniki
Jeżeli inwestycja dotyczy odwodnienia, odprowadzania ścieków, poboru wody albo retencji, urząd może oczekiwać dodatkowych danych technicznych, obliczeń albo projektu instrukcji gospodarowania wodą. Przy bardziej złożonych sprawach pojawia się też dokumentacja hydrogeologiczna. To właśnie tutaj najłatwiej popełnić błąd: inwestor zakłada, że wystarczy prosty opis, a organ oczekuje pełnego uzasadnienia wpływu na stosunki wodne.
Jeśli masz działkę kupioną z myślą o szybkim starcie budowy, ja od razu sprawdzam, czy w tle nie będzie jeszcze decyzji środowiskowej, zgody właściciela urządzeń kanalizacyjnych albo odrębnych ustaleń z właścicielem sąsiedniej nieruchomości. Im wcześniej to wychwycisz, tym mniejsze ryzyko, że projekt stanie na kilka miesięcy.

Jak przebiega procedura, ile kosztuje i jak długo trwa
Postępowanie jest administracyjne, więc warto myśleć o nim jak o łańcuchu małych kroków, a nie jednym wniosku. Najpierw składasz dokumenty do właściwej jednostki Wód Polskich, potem urząd sprawdza kompletność, następnie ustala strony i dopiero później przechodzi do merytorycznej oceny sprawy.
- Składasz wniosek z załącznikami do właściwej jednostki.
- Urząd sprawdza braki formalne i może wezwać do uzupełnienia dokumentów.
- Jeżeli sprawa dotyka innych nieruchomości, ustalane są strony postępowania.
- Organ analizuje zgodność inwestycji z planami, przepisami i wpływem na wody.
- Zapada decyzja, a w razie potrzeby można wnieść odwołanie.
Na uzupełnienie braków dostajesz co najmniej 7 dni. To krótko, więc w praktyce trzeba mieć dokumenty pod ręką, a nie dopiero ich szukać po podpisaniu wniosku. Standardowa opłata za wydanie decyzji wynosi 330,07 zł. Jeśli w jednej decyzji pojawia się kilka pozwoleń, opłata rośnie proporcjonalnie, przy czym obowiązuje też limit maksymalny. Przy pełnomocniku dochodzi 17 zł opłaty skarbowej, o ile nie korzystasz ze zwolnienia rodzinnego.
Termin urzędowy to zwykle miesiąc, a w sprawach bardziej złożonych do 2 miesięcy. W praktyce bywa dłużej, bo dochodzą uzgodnienia, opinie albo konieczność poprawienia dokumentacji. Sama decyzja jest wydawana na czas określony, zazwyczaj nie dłuższy niż 30 lat, ale dla części rodzajów korzystania z wód obowiązują krótsze limity. Jeśli chodzi o roboty związane z wykonaniem urządzeń wodnych, ważny jest też termin rozpoczęcia prac, bo po kilku latach decyzja może wygasnąć.
Gdy decyzja jest odmowna albo nie zgadzasz się z jej treścią, masz 14 dni na odwołanie. To ważne zwłaszcza przy inwestycjach przy gruncie o trudnych warunkach wodnych, bo czasem da się poprawić projekt zamiast zaczynać całość od zera.
Najczęstsze błędy przy takich inwestycjach
Najczęściej problemem nie jest sama decyzja, tylko sposób, w jaki inwestor do niej podchodzi. Z mojego doświadczenia wynika, że kilka błędów wraca wyjątkowo często i potrafi zatrzymać nawet sensowny projekt.
- Mylenie zgłoszenia z decyzją wodną i zbyt późne odkrycie, że formalność jest cięższa niż zakładano.
- Składanie wniosku bez operatu albo z operatem, który nie pokazuje wpływu inwestycji na otoczenie.
- Pomijanie planu miejscowego, warunków zabudowy albo decyzji środowiskowej.
- Zakładanie, że dokument załatwia też prawo do gruntu lub do korzystania z cudzego urządzenia.
- Niedoszacowanie czasu na uzupełnienia, uzgodnienia i zawiadomienie stron.
- Ignorowanie obszaru szczególnego zagrożenia powodzią, bo działka „na oko” wygląda bezpiecznie.
Najdroższy błąd widzę wtedy, gdy ktoś kupuje działkę, a dopiero później zaczyna sprawdzać rowy, cieki, strefę zalewową i możliwość legalnego odprowadzania wód. Taka kolejność potrafi zamienić dobry zakup w długi proces wyjaśniania, a czasem w projekt, którego nie da się zrealizować bez zmian.
Zanim kupisz działkę przy rowie, cieku lub jeziorze, sprawdź trzy rzeczy
Jeśli działka ma sens inwestycyjny, to nie tylko dlatego, że jest dobrze położona. Ja zwykle patrzę na nią przez trzy filtry: planistyczny, wodny i własnościowy. Dopiero ich zderzenie pokazuje, czy dom, staw, podjazd albo odwodnienie da się zrobić bez wchodzenia w konflikt z przepisami.
- Sprawdź miejscowy plan albo warunki zabudowy i zobacz, czy planowana funkcja w ogóle jest dopuszczona.
- Zweryfikuj, czy teren nie leży w strefie szczególnego zagrożenia powodzią i czy nie ma dodatkowych zakazów.
- Ustal, kto jest właścicielem rowu, przepustu, kanału lub innego urządzenia wodnego i czy masz realny tytuł do korzystania z niego.
Jeżeli choć jeden z tych punktów budzi wątpliwości, nie traktuję tego jako drobnostki do wyjaśnienia „po zakupie”. Przy działkach związanych z wodą taka zwłoka zwykle kończy się drożej niż konsultacja projektanta albo specjalisty od prawa wodnego przed podpisaniem umowy. Właśnie to najczęściej decyduje, czy inwestycja ruszy gładko, czy utknie na starcie.
