Zgłoszenie robót budowlanych - Kiedy wystarczy i jak uniknąć błędów?

Alicja Sokołowska 7 marca 2026
Trwa zgłoszenie robót budowlanych. Widać rusztowanie, drewnianą nadbudowę i konstrukcję dachu.

Spis treści

To właśnie zgłoszenie robót budowlanych pozwala rozpocząć część prac bez pełnego pozwolenia, ale tylko wtedy, gdy inwestycja mieści się w ustawowych ramach. W tym tekście pokazuję, kiedy taki tryb ma sens, jakie dokumenty trzeba przygotować, ile trwa oczekiwanie i gdzie najłatwiej popełnić błąd na etapie działki. Z mojego doświadczenia właśnie tu rozstrzyga się większość problemów, a nie przy samym wypełnianiu formularza.

Najważniejsze rzeczy, które warto sprawdzić przed złożeniem dokumentów

  • Tryb zgłoszeniowy działa tylko przy określonym katalogu robót, więc najpierw trzeba sprawdzić, czy planowana inwestycja w ogóle się w nim mieści.
  • Urząd ma zwykle 21 dni na wniesienie sprzeciwu; brak sprzeciwu oznacza, że można ruszać z pracami.
  • Podstawą jest zwykle oświadczenie o prawie do dysponowania nieruchomością, a przy części inwestycji także projekt, szkice lub dodatkowe uzgodnienia.
  • Sama procedura najczęściej jest bezpłatna, ale pełnomocnictwo to standardowo 17 zł.
  • Jeśli działka zmieni właściciela, niektóre zgłoszenia można przenieść na nowego inwestora w osobnym trybie.
  • Jeżeli robót nie rozpoczniesz w ciągu 3 lat od wskazanego terminu startu, zgłoszenie trzeba złożyć ponownie.

Kiedy zgłoszenie wystarczy, a kiedy potrzebujesz pozwolenia

W praktyce nie zaczynam od formularza, tylko od pytania: czy ta inwestycja w ogóle kwalifikuje się do uproszczonej ścieżki? To ważniejsze, niż się wydaje, bo katalog robót możliwych do wykonania na zgłoszenie jest zamknięty. Innymi słowy, nie wystarczy, że coś jest małe albo „na własnej działce”. Liczy się dokładny rodzaj obiektu, zakres prac, parametry techniczne i zgodność z planem miejscowym albo decyzją o warunkach zabudowy.

Tryb Kiedy ma sens Co to oznacza w praktyce
Zgłoszenie bez projektu Przy robotach i obiektach, dla których przepisy nie wymagają pełnego projektu budowlanego Najprostsza ścieżka, ale tylko dla ustawowo wskazanych przypadków
Zgłoszenie z projektem Gdy przepisy przewidują zgłoszenie, ale dokumentacja musi być pełniejsza Wciąż szybciej niż pozwolenie, ale urząd sprawdza więcej załączników
Pozwolenie na budowę Przy większych inwestycjach, ingerencji w konstrukcję lub tam, gdzie ustawa tak stanowi Więcej formalności, dłuższa procedura, większa przewidywalność prawna
Bez formalności Przy drobnych pracach, które nie są objęte obowiązkiem zgłoszenia ani pozwolenia Najmniej biurokracji, ale zakres jest bardzo ograniczony

Największy błąd inwestorów polega na tym, że patrzą wyłącznie na skalę prac, a nie na ich charakter. Dwie podobnie wyglądające inwestycje mogą trafić do zupełnie różnych trybów, jeśli jedna ingeruje w konstrukcję albo wymaga dodatkowych uzgodnień. Zanim więc zamówisz wykonawcę, dobrze jest ustalić, z czym naprawdę masz do czynienia. To naturalnie prowadzi do kolejnego pytania: jakie roboty na działce najczęściej da się prowadzić w trybie zgłoszeniowym?

Jakie roboty najczęściej prowadzi się na zgłoszenie

W realnych sprawach działkowych najczęściej pojawiają się inwestycje „z pogranicza” drobnej zabudowy i prostych robót przy budynku. To właśnie tutaj ludziom wydaje się, że formalności są oczywiste, a potem urząd prosi o doprecyzowanie zakresu albo odsyła sprawę do innego trybu. Ja zawsze sprawdzam dwie rzeczy: powierzchnię i to, czy planujesz naruszyć konstrukcję albo parametry obiektu.

  • Garaż, wiata, budynek gospodarczy - często mieszczą się w uproszczonych zasadach, jeśli zachowane są limity powierzchni, wysokości i usytuowania.
  • Ogrodzenie - przy wyższych lub bardziej wymagających technicznie rozwiązaniach zgłoszenie bywa konieczne, a przy standardowych płotach często nie.
  • Taras naziemny - drobny taras zwykle nie budzi problemów, ale większa konstrukcja już może wymagać formalnej ścieżki.
  • Dom jednorodzinny w uproszczonej procedurze - to osobna, ważna kategoria, która interesuje właścicieli działek budowlanych najbardziej.
  • Przebudowa bez ruszania konstrukcji - tu granica jest cienka; gdy pojawiają się ściany nośne, strop albo dach, sytuacja robi się znacznie bardziej formalna.

Warto pamiętać o jeszcze jednej rzeczy: sama lokalizacja na działce nie załatwia sprawy. Jeśli plan miejscowy lub warunki zabudowy nie pozwalają na dany obiekt, urząd może wnieść sprzeciw nawet wtedy, gdy inwestycja wydaje się „niewielka”. Z tego powodu przed złożeniem dokumentów dobrze jest przejść od rodzaju robót do samej procedury, krok po kroku.

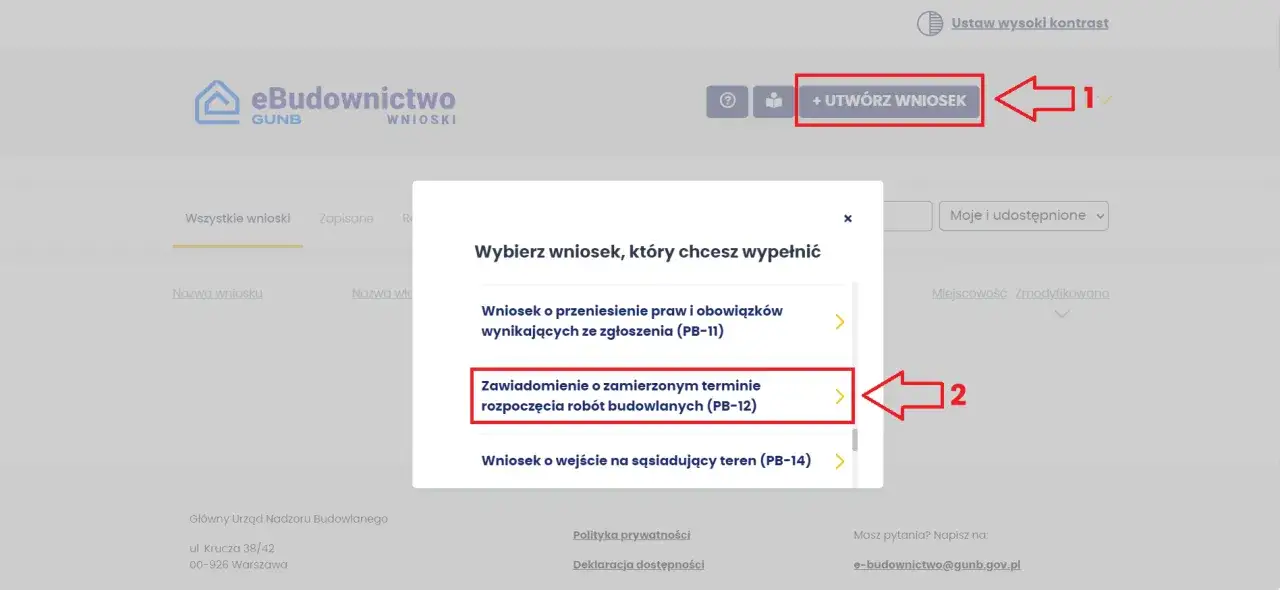

Wybór formularza

Jak przejść przez procedurę bez zbędnych poprawek

Najprościej myśleć o tym procesie jak o krótkiej, ale dość precyzyjnej ścieżce administracyjnej. Nie jest to ciężka procedura jak przy pozwoleniu na budowę, ale też nie chodzi o wysłanie jednego ogólnego pisma. Jeśli chcesz uniknąć poprawek, trzymaj się kolejności, którą stosuję przy takich sprawach najczęściej.

  1. Sprawdź, czy zakres robót rzeczywiście mieści się w trybie zgłoszeniowym.
  2. Ustal właściwy organ dla działki, czyli urząd obsługujący inwestycję w danej lokalizacji.
  3. Przygotuj opis robót, termin planowanego startu i wszystkie wymagane załączniki.
  4. Złóż dokumenty papierowo albo przez portal e-Budownictwo.
  5. Poczekaj na reakcję urzędu i nie zaczynaj prac przed upływem terminu na sprzeciw.
  6. Jeśli organ wyda postanowienie o uzupełnieniu, uzupełnij braki w terminie wskazanym w wezwaniu.

Jeżeli urząd nie wniesie sprzeciwu, w praktyce działa milcząca zgoda. To wygodne, ale nie oznacza, że można przyspieszyć start „na własne ryzyko” dzień czy dwa wcześniej. Właśnie dlatego kolejny krok jest tak ważny: komplet dokumentów. Im lepiej go przygotujesz, tym mniejsze ryzyko, że sprawa wróci do poprawki.

Jakie dokumenty przygotować do urzędu

W przypadku zgłoszeń budowlanych najwięcej zależy od rodzaju robót. Niektóre sprawy przechodzą na prostym zestawie dokumentów, inne wymagają projektu i dodatkowych załączników. W praktyce najlepszym podejściem jest przygotować najpierw to, co obowiązkowe zawsze, a dopiero potem to, co zależy od konkretnej inwestycji.

Dokument Po co jest potrzebny Kiedy pojawia się najczęściej
Formularz zgłoszenia Opisuje inwestycję, lokalizację i planowany termin rozpoczęcia Zawsze
Oświadczenie o prawie do dysponowania nieruchomością Potwierdza, że możesz legalnie prowadzić roboty na działce Zawsze
Opis robót, szkice lub rysunki Pozwalają urzędowi ocenić zakres prac Przy większości zgłoszeń
Projekt budowlany Jest wymagany przy części inwestycji, gdy przepisy przewidują pełniejszą dokumentację Przy zgłoszeniach z projektem
Uzgodnienia, decyzje, opinie Pokazują zgodność inwestycji z przepisami odrębnymi Gdy dany rodzaj robót tego wymaga
Pełnomocnictwo Jest potrzebne, gdy sprawę składa za ciebie ktoś inny Przy działaniu przez pełnomocnika

Warto mieć na uwadze, że przy zgłoszeniu z projektem zestaw dokumentów robi się wyraźnie szerszy. To nadal nie musi oznaczać długiej procedury, ale wymaga większej staranności na starcie. Gdy masz już dokumenty, kluczowe stają się terminy i koszty, bo to one decydują, kiedy realnie wejdziesz na plac budowy.

Ile to trwa i ile kosztuje

Najczęściej inwestorów interesuje nie teoria, tylko dwie liczby: ile dni trzeba czekać i czy urząd pobierze opłatę. Tu odpowiedź jest dość prosta, choć są wyjątki. Standardowo organ ma 21 dni na wniesienie sprzeciwu, liczonych od doręczenia kompletnego zgłoszenia, a jeśli dokumenty trzeba uzupełnić, termin biegnie od momentu uzupełnienia lub od upływu terminu wskazanego w wezwaniu.

Element Standard Praktyczna uwaga
Termin na sprzeciw 21 dni Przed upływem tego czasu nie zaczynaj robót, chyba że masz zaświadczenie o braku sprzeciwu
Moment startu prac Po braku sprzeciwu lub po otrzymaniu zaświadczenia Warto wpisać w zgłoszeniu realny termin, a nie „na wszelki wypadek” zbyt wczesny
Ważność zgłoszenia 3 lata od terminu rozpoczęcia wskazanego w zgłoszeniu Jeśli w tym czasie nie zaczniesz, trzeba złożyć zgłoszenie ponownie
Sama procedura Zwykle bez opłaty Opłata pojawia się najczęściej przy pełnomocnictwie
Pełnomocnictwo 17 zł To najczęstszy koszt poboczny przy składaniu sprawy przez reprezentanta
Przeniesienie zgłoszenia 90 zł Dotyczy osobnej procedury, gdy nowy inwestor przejmuje prawa i obowiązki

Najbardziej praktyczna wskazówka jest taka: nie planuj wejścia na działkę „na styk”. Dni potrzebne na uzupełnienia, podpisy, skany i dodatkowe uzgodnienia potrafią przesunąć start bardziej niż sama administracyjna zwłoka. Z tego powodu w kolejnym kroku pokazuję najczęstsze błędy, które blokują nawet dobrze zapowiadające się sprawy.

Najczęstsze błędy, które kończą się sprzeciwem albo wezwaniem do uzupełnienia

  • Zły tryb postępowania - inwestor zakłada, że zgłoszenie wystarczy, choć dla danej inwestycji potrzebne jest pozwolenie.
  • Brak prawa do dysponowania nieruchomością - bez tego urząd zwykle nie przechodzi dalej.
  • Zbyt ogólny opis robót - jeśli urząd nie widzi realnego zakresu prac, prosi o doprecyzowanie.
  • Pominięcie planu miejscowego albo warunków zabudowy - zgłoszenie nie „naprawi” niezgodności z zasadami dla danej działki.
  • Start przed upływem terminu - to błąd, którego naprawdę nie warto robić dla oszczędności kilku dni.
  • Ignorowanie przepisów odrębnych - przy działkach problematycznych dochodzą jeszcze konserwator, drogi, media, ochrona środowiska albo inne uzgodnienia.

Jeśli mam wskazać jeden nawyk, który oszczędza najwięcej czasu, to jest nim czytanie zakresu robót jak checklisty, a nie jak luźnego opisu. Urzędnik patrzy na działkę i dokumenty bardzo literalnie, więc każdy skrót myślowy inwestora może zamienić się w wezwanie do uzupełnienia. A gdy działka zmienia właściciela, pojawia się jeszcze jeden praktyczny temat, o którym wiele osób dowiaduje się dopiero przy akcie notarialnym.

Co zrobić, gdy działka zmienia właściciela

To ważny wątek przy zakupie gruntu albo nieruchomości z rozpoczętym procesem budowlanym. Jeżeli poprzedni właściciel złożył zgłoszenie i organ nie wniósł sprzeciwu, nowy nabywca może przejąć prawa i obowiązki wynikające z tej sprawy. To nie dzieje się automatycznie razem z zakupem działki, tylko wymaga osobnej procedury.

W praktyce ma to sens wtedy, gdy dokumentacja jest kompletna, zakres robót nadal odpowiada planowi inwestora i nie trzeba przebudowywać całego zamierzenia od zera. Jeśli jednak zmienia się koncepcja, lepiej rozważyć nowe zgłoszenie, bo przeniesienie starego bywa pozorną oszczędnością. Dla osoby kupującej działkę to istotne także dlatego, że pozwala odzyskać czas, zwłaszcza gdy pozwolenie nie było konieczne, a poprzedni właściciel zdążył już przejść pierwszą część formalności.

Przy zakupie działki zawsze sprawdzam, czy takie przeniesienie jest realne, czy tylko „ładnie brzmi” w ogłoszeniu. Nie każdy komplet dokumentów da się przenieść bez korekt, a wtedy łatwo stracić więcej czasu, niż się zyska. Na koniec zostawiam krótką checklistę, którą sam traktuję jak ostatni test przed wysyłką sprawy do urzędu.

Co sprawdzam przed złożeniem dokumentów, żeby nie wracać do urzędu

  • Czy planowane roboty na pewno mieszczą się w trybie zgłoszeniowym.
  • Czy działka jest zgodna z miejscowym planem albo decyzją o warunkach zabudowy.
  • Czy mam aktualne oświadczenie o prawie do dysponowania nieruchomością.
  • Czy opis inwestycji odpowiada temu, co faktycznie ma się wydarzyć na placu budowy.
  • Czy termin rozpoczęcia jest realny i uwzględnia 21 dni na sprzeciw.
  • Czy przy tej sprawie nie dochodzą dodatkowe uzgodnienia, które łatwo pominąć na etapie projektu.

Jeżeli te punkty się zgadzają, cała procedura zwykle przebiega spokojnie i bez nerwowego dorabiania dokumentów po drodze. W przypadku działek i prostszych inwestycji najwięcej zyskuje nie ten, kto składa najwięcej pism, tylko ten, kto od początku dobrze oceni tryb, zakres robót i ograniczenia dla konkretnej nieruchomości.

FAQ - Najczęstsze pytania

Zgłoszenie wystarcza dla określonego katalogu prac, które nie wymagają pełnego pozwolenia na budowę, np. budowa wiaty, garażu, czy przebudowa bez naruszania konstrukcji. Zawsze sprawdź, czy Twoja inwestycja mieści się w ustawowych ramach.

Urząd ma 21 dni na wniesienie sprzeciwu od momentu doręczenia kompletnego zgłoszenia. Brak sprzeciwu po tym terminie oznacza milczącą zgodę i możliwość rozpoczęcia prac. Nie zaczynaj wcześniej!

Zawsze wymagany jest formularz zgłoszenia i oświadczenie o prawie do dysponowania nieruchomością. Często potrzebne są też opis robót, szkice, a w niektórych przypadkach projekt budowlany i uzgodnienia.

Sama procedura zgłoszenia jest zazwyczaj bezpłatna. Opłaty mogą pojawić się w przypadku pełnomocnictwa (17 zł) lub przeniesienia zgłoszenia na nowego właściciela (90 zł).

Nowy nabywca może przejąć prawa i obowiązki z poprzedniego zgłoszenia, ale wymaga to osobnej procedury. Nie dzieje się to automatycznie. Warto sprawdzić, czy przeniesienie jest korzystniejsze niż złożenie nowego zgłoszenia.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

zgłoszenie robót budowlanych
zgłoszenie robót budowlanych dokumenty
zgłoszenie budowy co potrzebne
Autor Alicja Sokołowska
Alicja Sokołowska
Nazywam się Alicja Sokołowska i od wielu lat zajmuję się analizą rynku nieruchomości. Moje doświadczenie obejmuje dogłębną znajomość trendów rynkowych, co pozwala mi na rzetelną ocenę wartości nieruchomości oraz prognozowanie ich rozwoju. Jako doświadczony twórca treści, moim celem jest uproszczenie skomplikowanych danych, aby były one zrozumiałe i przystępne dla każdego. Specjalizuję się w badaniu lokalnych rynków oraz analizie inwestycji w nieruchomości, co daje mi unikalną perspektywę na zmieniające się potrzeby klientów. Zawsze dążę do dostarczania aktualnych i obiektywnych informacji, które pomogą moim czytelnikom podejmować świadome decyzje. Moja misja to wspieranie społeczności w zrozumieniu rynku nieruchomości i budowanie zaufania poprzez transparentność i rzetelność publikowanych treści.
