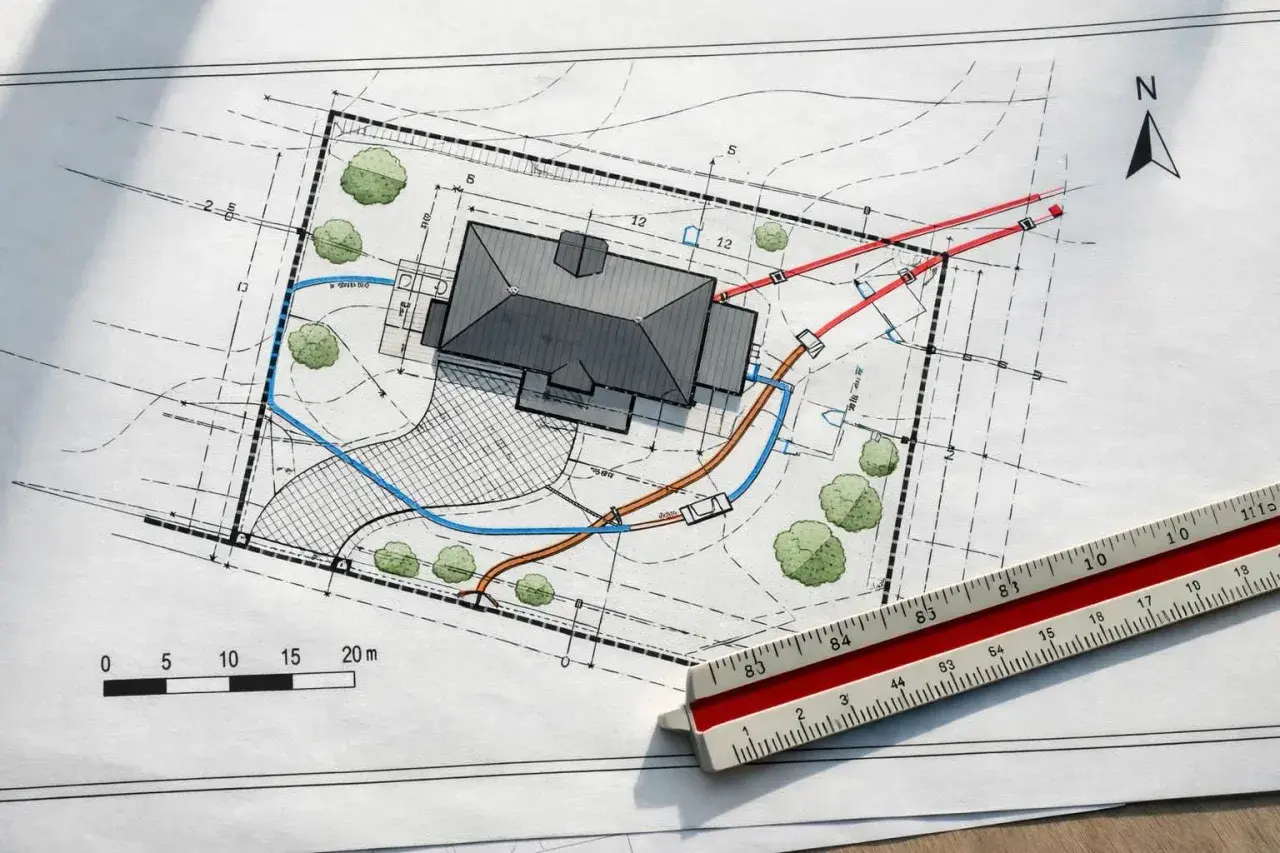

Dobry projekt zagospodarowania terenu decyduje nie tylko o tym, gdzie stanie dom, ale też o dojeździe, mediach, odwodnieniu i zgodności z przepisami. To dokument, który potrafi przyspieszyć budowę albo zatrzymać ją na etapie poprawek, jeśli jest zrobiony powierzchownie. Poniżej rozbieram go na części: wyjaśniam, co musi zawierać, jak powstaje, ile zwykle kosztuje i na co patrzeć jeszcze przed zakupem działki.
Najważniejsze rzeczy, które trzeba wiedzieć przed zleceniem dokumentacji
- Dokument musi opierać się na aktualnej mapie do celów projektowych, a nie na przypadkowej mapie informacyjnej.
- Powinien pokazywać granice działki, usytuowanie obiektu, sieci, ścieki, komunikację, zieleń i obszar oddziaływania.
- Przed rozpoczęciem prac trzeba sprawdzić MPZP albo warunki zabudowy, bo to one narzucają część ograniczeń.
- W 2026 roku nowe decyzje WZ są ważne przez 5 lat od prawomocności.
- Najczęściej koszt rozkłada się na mapę geodezyjną i opracowanie architektoniczne, a czas rośnie wraz ze stopniem skomplikowania działki.
Po co powstaje taki projekt i co naprawdę pokazuje
Na papierze wygląda to jak rysunek sytuacyjny, ale w praktyce jest to narzędzie, które ma odpowiedzieć na jedno pytanie: czy inwestycję da się sensownie i legalnie wpasować w konkretną działkę. Ja traktuję ten etap jak test rzeczywistości, bo tutaj bardzo szybko wychodzi, czy wymarzony dom ma realne szanse powstać bez konfliktu z przepisami, sąsiadami i infrastrukturą.
Ważne jest też rozróżnienie, które wiele osób pomija. Projekt zagospodarowania działki lub terenu opisuje teren, a projekt architektoniczno-budowlany koncentruje się na samym obiekcie. To nie są dokumenty zamienne, tylko uzupełniające się części projektu budowlanego. Jeśli teren jest źle rozpoznany, nawet dobry projekt domu później wymaga kosztownych poprawek.
W praktyce chodzi więc o coś więcej niż ustawienie budynku na działce. Dochodzi dojazd, miejsca parkingowe, media, odwodnienie, zieleń, odległości od granic i to, jak inwestycja wpływa na otoczenie. Dlatego właśnie ten etap tak często decyduje o tempie całej budowy, a nie tylko o formalnym komplecie dokumentów. To naturalnie prowadzi do pytania, co dokładnie musi się w nim znaleźć, żeby przeszedł bez zbędnych uwag.

Co musi się w nim znaleźć, żeby urząd nie miał zastrzeżeń
Jeżeli miałbym wskazać najczęstszy błąd inwestorów, to jest nim przekonanie, że wystarczy narysować dom na działce. Urząd patrzy szerzej: interesuje go spójność całego zagospodarowania, a nie sam budynek. Dobrze przygotowany projekt powinien powstać na aktualnej mapie do celów projektowych i zawierać wszystkie elementy, które pozwalają ocenić inwestycję bez zgadywania.
| Element | Co pokazuje | Dlaczego ma znaczenie |
|---|---|---|
| Granice działki lub terenu | Dokładny przebieg granic i odniesienie do otoczenia | Bez tego nie da się wiarygodnie ocenić odległości od granic i sąsiednich zabudowań |
| Usytuowanie obiektów | Położenie domu, garażu, wiaty, przyłączy i innych elementów | Urzędnik sprawdza, czy całość mieści się w przepisach i sensownie wykorzystuje teren |
| Sieci uzbrojenia terenu | Przebieg instalacji wodociągowych, kanalizacyjnych, gazowych, energetycznych i telekomunikacyjnych | To punkt krytyczny przy kolizjach i późniejszych kosztach przyłączy |
| Odprowadzanie lub oczyszczanie ścieków | Podłączenie do kanalizacji, szambo albo oczyszczalnię przydomową | Ten wybór wpływa na zgodność z przepisami i na budżet inwestycji |
| Układ komunikacyjny | Wjazd, dojście, miejsca postojowe, czasem także obrót i dojazd służb | Bez logicznego układu komunikacji działka może być niepraktyczna w codziennym użyciu |
| Układ zieleni | Istniejące drzewa, planowane nasadzenia, strefy, których nie warto zabudowywać | Zieleń bywa lekceważona, a potem okazuje się, że koliduje z budynkiem albo instalacją |
| Obszar oddziaływania obiektu | Strefa, w której inwestycja może wpływać na sposób korzystania z sąsiednich nieruchomości | To ważne przy ocenie formalnej i przy potencjalnych zastrzeżeniach sąsiadów |
Do tego dochodzą parametry rysunku: skala dopasowana do wielkości inwestycji, czytelne oznaczenia i zgodność z pozostałą dokumentacją. W przypadku działki budowlanej skala 1:500 jest najczęściej punktem odniesienia, a dla większych terenów używa się większych skal. W praktyce nie chodzi o „ładny plan”, tylko o plan, który da się obronić danymi. Skoro już wiadomo, co powinno być na rysunku, warto wyjaśnić, z jakiej mapy korzysta się przy jego tworzeniu.
Jakiej mapy potrzebujesz i kto ją przygotowuje
Tu pojawia się jeden z najbardziej niedocenianych etapów. Wiele osób myli mapę ewidencyjną, mapę zasadniczą i mapę do celów projektowych, a to trzy różne narzędzia o innym zastosowaniu. Ja zwykle zaczynam właśnie od uporządkowania tej różnicy, bo od niej zależy, czy architekt będzie miał z czego pracować.
| Rodzaj mapy | Do czego służy | Czego nie zastąpi |
|---|---|---|
| Mapa ewidencyjna | Pokazuje działki, numery ewidencyjne i podstawowe dane o gruncie | Nie wystarcza do opracowania dokumentacji projektowej |
| Mapa zasadnicza | Jest bazą z informacjami o terenie, uzbrojeniu i obiektach | Sama w sobie nie daje jeszcze pełnego materiału do projektu budowlanego |
| Mapa do celów projektowych | Stanowi podstawę do sporządzenia projektu zagospodarowania działki lub terenu | Nie można jej zastąpić zwykłym wydrukiem z urzędu ani mapą poglądową |
Tę ostatnią przygotowuje geodeta z odpowiednimi uprawnieniami, a dokument musi być oparty na aktualnych danych i odpowiednio opatrzony. Dla działki budowlanej najczęściej stosuje się skalę 1:500, dla większych zespołów obiektów 1:1000, a dla terenów rozległych 1:2000. To właśnie na tym etapie wychodzą kolizje, których później nie da się już ukryć: linie energetyczne, przebieg sieci, spadki terenu, zadrzewienie czy realny dostęp do drogi. Dlatego zanim architekt usiądzie do rysowania, trzeba przejść przez kilka konkretnych kroków.
Jak wygląda przygotowanie krok po kroku
W dobrze prowadzonej inwestycji ten etap nie jest przypadkowym „rysowaniem domu”, tylko porządnym procesem decyzyjnym. Ja zwykle układam go w takiej kolejności, bo wtedy najmniej rzeczy trzeba poprawiać po drodze.
- Sprawdzam MPZP albo decyzję WZ i zapisuję wszystkie ograniczenia: linię zabudowy, wysokość, dach, wskaźniki powierzchni i sposób użytkowania terenu.
- Zamawiam mapę do celów projektowych u geodety, bo bez aktualnej bazy projekt ma słabą wartość praktyczną.
- Analizuję działkę pod kątem dojazdu, spadku terenu, stron świata, istniejącej zieleni i przebiegu mediów.
- Ustalam z architektem rozmieszczenie budynku, przyłączy, dojścia, podjazdu, miejsc postojowych i ewentualnych zbiorników lub oczyszczalni.
- Sprawdzam kolizje i wykonuję poprawki, zanim dokument trafi do wniosku o pozwolenie albo do procedury, która tego wymaga.
W praktyce najwięcej czasu nie zabiera sam rysunek, tylko zbieranie danych i dopinanie szczegółów. Właśnie dlatego nie warto zostawiać tego na ostatnią chwilę. Dodatkowo w 2026 roku trzeba pamiętać, że nowe decyzje WZ są ważne przez 5 lat od prawomocności, więc zwlekanie z inwestycją może mieć realne konsekwencje organizacyjne. Gdy podstawy są uporządkowane, można uczciwie spojrzeć na koszty i terminy.
Ile to kosztuje i ile trwa w praktyce
Przy takim etapie inwestorzy najczęściej zaskakują się nie tym, że coś kosztuje, tylko tym, jak bardzo cena zależy od regionu, skomplikowania działki i tego, czy projekt jest gotowy, czy indywidualny. W 2026 roku bardziej opłaca się myśleć o widełkach niż o jednej sztywnej stawce, bo rynek geodezyjny i projektowy mocno różnicuje wyceny.
| Element | Orientacyjny koszt | Co najbardziej wpływa na cenę |
|---|---|---|
| Mapa do celów projektowych | Najczęściej około 1 000-3 000 zł | Region, wielkość działki, ukształtowanie terenu, liczba szczegółów do naniesienia |
| Opracowanie projektu zagospodarowania przy adaptacji gotowego domu | Często 1 500-2 500 zł, jeśli nie ma większych zmian | Zakres adaptacji, liczba korekt, konieczność dodatkowych uzgodnień |
| Szersza adaptacja lub projekt indywidualny z pełnym dopracowaniem | Może przekroczyć 10 000 zł | Stopień skomplikowania, instalacje, nietypowa działka, rozwiązania niestandardowe |
| Czas przygotowania mapy | Zwykle od 1 do 4 tygodni | Dostępność geodety, warunki terenowe, kompletność danych w zasobie |
| Czas dopracowania dokumentacji projektowej | Najczęściej kilka dni do 2 tygodni po zebraniu danych | Liczba kolizji, konieczność uzgodnień, tempo decyzji inwestora |
Warto też pamiętać o czasie urzędowym. Jeśli dokumentacja jest kompletna, organ ma co do zasady 65 dni na wydanie decyzji o pozwoleniu na budowę. W praktyce ten termin często rozciąga się nie przez samą procedurę, ale przez braki formalne, poprawki albo niezgodność z MPZP lub WZ. Dlatego ja zawsze liczę budżet nie tylko na projekt, ale też na margines na korekty, bo to one zwykle ratują termin. A skoro mowa o poprawkach, warto przejść do błędów, które najczęściej wywracają cały plan.
Najczęstsze błędy, które opóźniają pozwolenie
Z punktu widzenia inwestora większość problemów nie bierze się z „wielkiej pomyłki”, tylko z kilku drobnych zaniedbań. Te drobiazgi potrafią zablokować cały proces, a czasem też wymusić zmianę koncepcji. Najczęściej widzę takie sytuacje:
- Projektowanie bez sprawdzenia MPZP albo WZ - wtedy budynek może nie pasować do parametrów działki i trzeba poprawiać koncepcję od zera.
- Użycie niewłaściwej mapy - zwykła mapa informacyjna nie daje tej jakości danych, której oczekuje architekt i urząd.
- Ignorowanie służebności i istniejących sieci - dopiero na etapie wykonawstwa wychodzi, że podjazd albo fundament koliduje z uzbrojeniem terenu.
- Zbyt mały zapas od granic - formalnie „mieści się”, ale praktycznie zabiera miejsce na wjazd, śmietnik, gospodarkę wodą opadową lub zieleń.
- Brak planu odwodnienia - spadek działki, woda gruntowa albo ciężka gleba potrafią zmienić prostą inwestycję w serię poprawek.
- Pomijanie obszaru oddziaływania obiektu - to częsty problem przy działkach gęsto zabudowanych, gdzie liczą się odległości i wpływ na sąsiadów.
- Traktowanie zieleni jako tła - drzewa, strefy korzeniowe i ograniczenia środowiskowe potrafią przesunąć cały układ zabudowy.
Jeśli miałbym wskazać jedną zasadę, byłaby prosta: poprawki wychodzą najtaniej na papierze. Po rozpoczęciu budowy każda zmiana kosztuje wielokrotnie więcej, bo obejmuje nie tylko projekt, ale też wykonawstwo i termin. Z tego powodu sam plan terenu warto oceniać jeszcze zanim padnie decyzja o zakupie parceli.
Na co patrzę na działce, zanim w ogóle zlecę rysowanie planu
To jest moment, w którym inwestor może oszczędzić sobie miesięcy problemów. Ja patrzę na działkę jak na układ ograniczeń, a nie jak na pustą powierzchnię do „wypełnienia domem”. Taka zmiana myślenia szybko pokazuje, czy działka nadaje się pod planowany dom, czy tylko dobrze wygląda w ogłoszeniu.
| Obszar oceny | Dobre sygnały | Czerwone flagi |
|---|---|---|
| Kształt i szerokość działki | Regularny kształt, sensowna szerokość frontu, miejsce na wjazd i ogród | Wąski pas gruntu, nieregularne granice, trudne ustawienie budynku |
| Dostęp do drogi | Jasno uregulowany dojazd i wygodne włączenie do ruchu | Brak pewnego dostępu albo konieczność skomplikowanych ustaleń prawnych |
| Media | Bliskość przyłączy i możliwość logicznego prowadzenia instalacji | Niejasne położenie sieci, duże odległości, kolizje z planowaną zabudową |
| Ukształtowanie terenu | Stabilny, przewidywalny grunt, niewielkie spadki | Duży spadek, wysoki poziom wód, grząski teren, potrzeba kosztownych robót ziemnych |
| Otoczenie | Zgodna funkcja sąsiednich działek i przewidywalna zabudowa | Ryzyko uciążliwego sąsiedztwa, spory o odległości, przyszłe kolizje przestrzenne |
| Status planistyczny | Jasne ustalenia MPZP albo stabilna decyzja WZ | Niepewny status, brak dokumentów albo decyzje wymagające pilnej aktualizacji |
Jeżeli dwa lub trzy z tych punktów są słabe, nie zakładam, że projekt „załatwi sprawę”. Czasem lepiej od razu szukać innej parceli niż później walczyć z ograniczeniami, których nie da się obejść bez dużych kosztów. Właśnie dlatego dobrze przygotowany plan terenu zaczyna się dużo wcześniej niż w programie projektowym.
Najwięcej oszczędza etap, którego inwestor zwykle nie docenia
Najbardziej opłaca się nie sam rysunek, tylko porządne zebranie danych przed jego powstaniem. Gdy mam aktualną mapę, jasny stan prawny działki i sensowną analizę warunków lokalnych, projekt powstaje szybciej, a poprawek jest mniej. To z kolei przekłada się na mniej nerwów w urzędzie i mniejsze ryzyko, że wykonawca na budowie zderzy się z problemem, którego nie było widać na pierwszym szkicu.
Jeśli miałbym zostawić jedną praktyczną wskazówkę, byłaby taka: najpierw działka i jej ograniczenia, potem bryła domu. Taka kolejność brzmi mniej efektownie niż wybór ładnej wizualizacji, ale w realnej budowie działa znacznie lepiej. I właśnie to daje dobrze przygotowany projekt zagospodarowania działki lub terenu: nie tylko zgodność z przepisami, lecz także działkę, z której da się wygodnie korzystać przez lata.
