Przy zakupie działki albo planowaniu budowy najważniejsze jest nie tylko to, co można wznosić, ale też jak urząd oceni wpływ inwestycji na otoczenie. W praktyce decyzja środowiskowa bywa pierwszym realnym filtrem, który pokazuje, czy projekt da się poprowadzić bezpiecznie, legalnie i bez kosztownych zmian po drodze. Poniżej rozkładam temat na konkrety: kiedy dokument jest potrzebny, jak wygląda procedura, ile kosztuje i jak łączy się z warunkami zabudowy oraz pozwoleniem na budowę.
Najważniejsze rzeczy, które warto wiedzieć przed startem inwestycji
- DŚU nie zastępuje pozwolenia na budowę ani nie daje prawa do gruntu.
- Najczęściej wchodzi w grę przy inwestycjach z katalogu przedsięwzięć mogących oddziaływać na środowisko, a przy działkach chronionych także przy zwykłej zabudowie mieszkaniowej.
- Do wniosku zwykle dołącza się mapę ewidencyjną, a zależnie od skali przedsięwzięcia kartę informacyjną albo pełny raport.
- Sama opłata skarbowa za decyzję to 205 zł, a pełnomocnictwo kosztuje 17 zł.
- Standardowo na kolejne etapy masz 6 lat od ostateczności decyzji, a przy inwestycjach etapowanych czas może wydłużyć się do 10 lat, jeśli warunki się nie zmienią.
- Przy działce na obszarze chronionym najważniejsza jest kolejność działań, bo skróty zwykle kończą się poprawkami albo opóźnieniem projektu.

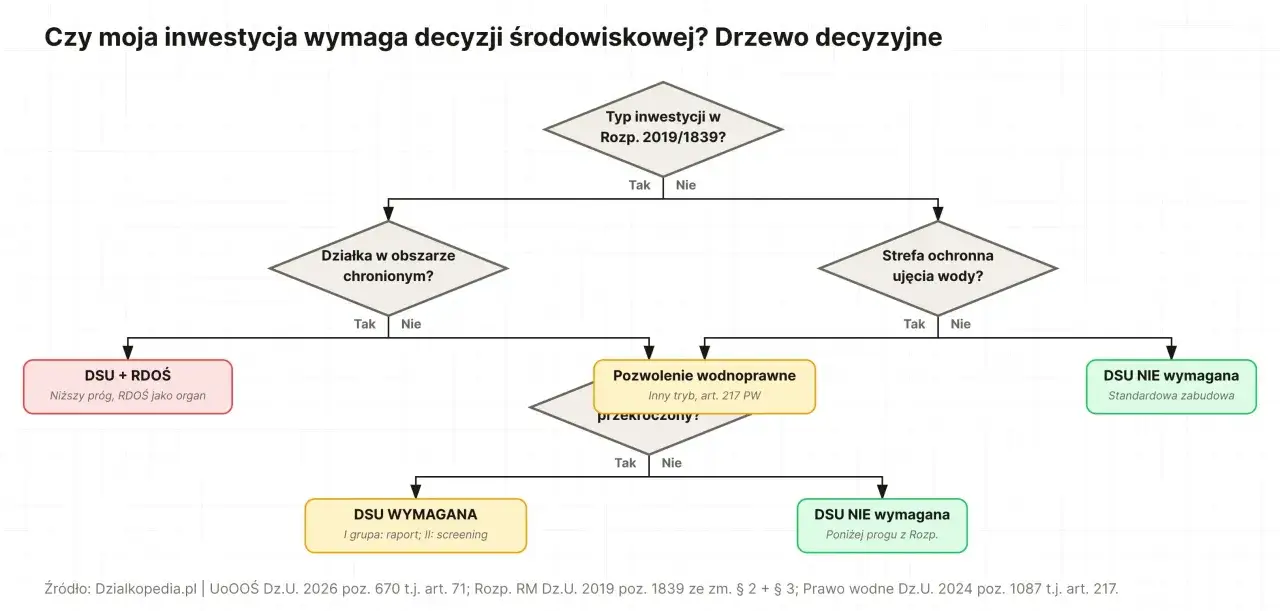

Kiedy decyzja środowiskowa jest naprawdę potrzebna
Biznes.gov.pl wskazuje, że ten dokument dotyczy przedsięwzięć z katalogu inwestycji mogących znacząco oddziaływać na środowisko. W praktyce nie chodzi o sam fakt budowy, tylko o skalę, lokalizację i potencjalny wpływ na otoczenie. Dlatego zwykła działka budowlana nie zawsze uruchamia dodatkową procedurę, ale teren chroniony albo większy projekt potrafią zmienić całą kolejność formalności.| Sytuacja | Czy zwykle potrzebna jest DŚU | Co sprawdzić od razu |
|---|---|---|
| Zwykły dom jednorodzinny na działce objętej MPZP | Najczęściej nie | Parametry zabudowy w planie i ograniczenia dla działki |
| Dom lub inna zabudowa na terenie objętym ochroną przyrody | Może być potrzebna | Natura 2000, strefy ochronne, siedliska, wody, zadrzewienia |
| Duża inwestycja liniowa lub przemysłowa | Zwykle tak | Katalog przedsięwzięć, zakres oddziaływania, potrzeba raportu |
| Rozbudowa albo zmiana sposobu użytkowania obiektu | Zależy od skali | Czy rośnie hałas, ruch, emisje, gospodarka wodna albo zajęcie terenu |
Najkrócej: jeśli plan jest niewielki i mieści się w zwykłych parametrach zabudowy, ten etap często w ogóle nie wchodzi do gry. Jeśli jednak inwestycja dotyka obszaru chronionego, ma większy zasięg albo może realnie zmienić środowisko, urząd patrzy na nią zupełnie inaczej. Skoro już wiadomo, kiedy procedura się uruchamia, warto zobaczyć, jak przebiega w praktyce.

Jak przebiega postępowanie krok po kroku
Ja zwykle zaczynam od sprawdzenia dwóch rzeczy naraz: czy dla działki obowiązuje plan miejscowy i czy sama inwestycja mieści się w katalogu przedsięwzięć wymagających oceny środowiskowej. Dopiero potem ma sens składanie wniosku, bo w tej procedurze najwięcej czasu traci się na poprawianie kolejności, a nie na samą treść decyzji.
- Najpierw ustalasz, czy przedsięwzięcie w ogóle podpada pod tryb środowiskowy.
- Następnie przygotowujesz kartę informacyjną przedsięwzięcia albo pełny raport o oddziaływaniu na środowisko, zależnie od skali projektu.
- Do wniosku dołączasz mapę ewidencyjną, dokumenty dotyczące działki i ewentualnie wypis albo informację o braku planu miejscowego.
- Wniosek składasz do właściwego organu, najczęściej do wójta, burmistrza albo prezydenta miasta, a przy części dużych lub szczególnych inwestycji do RDOŚ.
- Urząd występuje o opinie i uzgodnienia, a w bardziej złożonych sprawach może prowadzić konsultacje społeczne i wezwać cię do uzupełnienia braków.
- Dopiero po tym etapie zapada decyzja, która wyznacza warunki dalszej realizacji inwestycji.
W prostych sprawach część uzgodnień potrafi zamknąć się szybko, ale każde uzupełnienie dokumentów, opinia czy konsultacje społeczne wydłużają kalendarz. Dlatego ja zawsze traktuję ten etap jak miejsce, w którym nie opłaca się improwizować. Następny krok to dokumenty i koszty, bo właśnie tam inwestorzy najczęściej zaniżają budżet.
Jakie dokumenty przygotować i ile to kosztuje
Tu najczęściej zaskakuje nie sama opłata urzędowa, tylko koszt opracowań środowiskowych. Wniosek zwykle opiera się na karcie informacyjnej przedsięwzięcia albo na pełnym raporcie, a do tego dochodzi komplet załączników działkowych i mapowych. Jeśli przygotujesz to dobrze za pierwszym razem, oszczędzasz sobie tygodni uzupełnień.
| Dokument | Po co jest potrzebny | Na co zwrócić uwagę |
|---|---|---|
| Karta informacyjna przedsięwzięcia | Opisuje projekt, jego skalę, parametry, emisje, wodę, hałas i zabezpieczenia | Przy inwestycjach potencjalnie znacząco oddziałujących na środowisko to podstawowy załącznik |
| Raport o oddziaływaniu przedsięwzięcia na środowisko | Jest pełną analizą wpływu inwestycji | Wchodzi przy większych i bardziej wrażliwych projektach albo gdy organ tego wymaga |
| Kopia mapy ewidencyjnej | Pokazuje teren inwestycji i obszar oddziaływania | Bez niej urząd nie oceni poprawnie zasięgu przedsięwzięcia |
| Wypis i wyrys z MPZP albo informacja o jego braku | Porządkuje relację inwestycji z planowaniem przestrzennym | Przy braku planu miejscowego to ważny sygnał dla dalszych decyzji |
| Wypis z rejestru gruntów | Pomaga ustalić strony postępowania | Jeśli liczba stron przekracza 10, zwykle nie trzeba go dołączać, choć urząd może poprosić o uzupełnienie |
| Dowód opłaty i pełnomocnictwo | Potwierdzają wniesienie wymaganych opłat | Opłata skarbowa za decyzję to 205 zł, a za pełnomocnictwo 17 zł |
Formalna opłata za wydanie decyzji to 205 zł, a pełnomocnictwo, jeśli działa za ciebie ktoś inny, kosztuje 17 zł. W praktyce większy wydatek stanowi sama dokumentacja: karta informacyjna przedsięwzięcia to zwykle kilka tysięcy złotych, a pełny raport przy większej inwestycji często kosztuje kilkanaście tysięcy albo więcej, zwłaszcza gdy trzeba zrobić inwentaryzację przyrodniczą, analizę hałasu lub rozbudowane obliczenia wodne. To właśnie dlatego warto najpierw sprawdzić, czy urząd rzeczywiście wymaga raportu, czy wystarczy lżejszy pakiet dokumentów. Z tym wiąże się jeszcze jedna rzecz, której nie wolno mylić z kolejnymi pozwoleniami.
Jak ta decyzja łączy się z planem miejscowym, warunkami zabudowy i pozwoleniem na budowę
GDOŚ przypomina, że to pierwsza decyzja w procesie inwestycyjnym i sama nie daje praw do gruntu. Mówiąc prosto, ten dokument ustawia warunki środowiskowe, ale nie zastępuje planu miejscowego, warunków zabudowy ani pozwolenia na budowę. Ja patrzę na to jak na trzy różne filtry: środowisko, przestrzeń i wykonanie.
| Dokument | Co rozstrzyga | Kiedy ma znaczenie |
|---|---|---|
| DŚU | Jakie warunki środowiskowe trzeba spełnić | Przed dalszymi decyzjami dla przedsięwzięć z katalogu |
| Warunki zabudowy | Czy i na jakich zasadach można zabudować teren bez MPZP | Gdy dla działki nie obowiązuje plan miejscowy |
| Pozwolenie na budowę albo zgłoszenie | Samą realizację robót budowlanych | Na końcu ścieżki inwestycyjnej |
Jeżeli dla działki nie ma miejscowego planu zagospodarowania przestrzennego, najczęściej potrzebujesz jeszcze decyzji o warunkach zabudowy. Jeśli plan już obowiązuje, ten etap odpada, ale nie znika obowiązek sprawdzenia środowiska, gdy inwestycja do niego należy. Standardowo kolejne wnioski trzeba złożyć w ciągu 6 lat od dnia, w którym decyzja stała się ostateczna, a przy inwestycjach etapowanych termin może sięgać 10 lat, o ile warunki pozostają bez zmian. To ważne, bo właśnie na styku tych decyzji inwestorzy popełniają najwięcej kosztownych błędów.
Najczęstsze błędy przy działkach, które kosztują najwięcej czasu
- Kupno działki bez sprawdzenia planu i ochrony przyrody. Ładna lokalizacja nie wystarczy, jeśli teren ma ograniczenia środowiskowe albo przestrzenne.
- Traktowanie KIP jak formalności. Słabo przygotowana karta informacyjna często kończy się wezwaniem do uzupełnień, a to potrafi zatrzymać całą sprawę.
- Pominięcie elementów pobocznych, które w praktyce są kluczowe. Dojazd, odwodnienie, wody opadowe, wycinka drzew czy miejsce magazynowania materiałów mają znaczenie większe, niż wielu inwestorów zakłada na starcie.
- Założenie, że jedna decyzja załatwia cały proces. DŚU nie zastępuje warunków zabudowy ani pozwolenia na budowę.
- Niedoszacowanie czasu. Nawet jeśli wniosek jest prosty, uzupełnienia, opinie i konsultacje społeczne potrafią wydłużyć procedurę o tygodnie albo miesiące.
- Ignorowanie dodatkowych formalności dla gruntów rolnych i leśnych. Sama decyzja środowiskowa nie rozwiązuje jeszcze zmiany przeznaczenia gruntu ani wyłączenia go z produkcji rolnej lub leśnej.
Największy problem nie polega zwykle na tym, że urząd „utrudnia sprawę”, tylko na tym, że projekt od początku nie był ustawiony w odpowiedniej kolejności. Im lepiej wychwycisz to na etapie działki, tym mniejsze ryzyko, że później będziesz przerabiać projekt, harmonogram i budżet naraz. Ostatni krok to szybka lista rzeczy, które sprawdzam przed zakupem gruntu albo zleceniem koncepcji.
Co sprawdzić przed zakupem działki, żeby nie zablokować inwestycji
- Czy obowiązuje MPZP i co dokładnie dopuszcza. Jeśli planu nie ma, od razu sprawdź, czy uzyskanie WZ jest realne.
- Czy działka leży w pobliżu obszaru chronionego. Natura 2000, rezerwat, park krajobrazowy, las, ciek wodny albo strefa ochronna mogą zmienić ścieżkę formalną.
- Czy planowana funkcja inwestycji nie wymaga DŚU. To szczególnie ważne przy większych projektach, rozbudowach i zabudowie o większym zasięgu oddziaływania.
- Czy grunt nie wymaga dodatkowych decyzji. Na działce rolnej lub leśnej mogą dojść osobne zgody na zmianę przeznaczenia albo wyłączenie z produkcji.
- Czy da się sensownie rozwiązać dojazd, media i odwodnienie. Brak tych elementów bardzo często blokuje inwestycję szybciej niż sam brak miejsca pod budynek.
- Czy harmonogram zakłada właściwą kolejność. Najpierw środowisko i planowanie, potem projekt budowlany, a dopiero na końcu realizacja robót.
Jeśli działka wygląda atrakcyjnie cenowo, ale od początku wymaga skomplikowanej ścieżki środowiskowej, ta oszczędność bywa pozorna. Najbezpieczniej rozstrzygnąć temat jeszcze przed podpisaniem umowy przedwstępnej: wtedy wiesz, czy planujesz zwykłą ścieżkę budowlaną, czy inwestycję, w której warunki środowiskowe będą pierwszym i najbardziej wymagającym etapem.
